記者從中核集團獲悉,當地時間5月28日,在法國南部卡達拉舍,國際熱核聚變實驗堆(ITER)重達1250噸的杜瓦底座平穩落位于托卡馬克裝置基坑內臨時支撐上,杜瓦底座吊裝工作圓滿完成,拉開了國際熱核聚變實驗堆(ITER)主設備安裝的序幕。
此次起吊重量和安裝精度打破了中國核能行業大件設備吊裝的記錄。杜瓦底座是ITER托卡馬克裝置“心臟”安裝工作的第一個重大組件,是托卡馬克裝置所有重要設備的基礎,承擔著重要安全屏障作用,其安裝精度、進度都對主體結構及重要部件安裝產生重要影響,屬于ITER項目進度中的“黃金節點”。

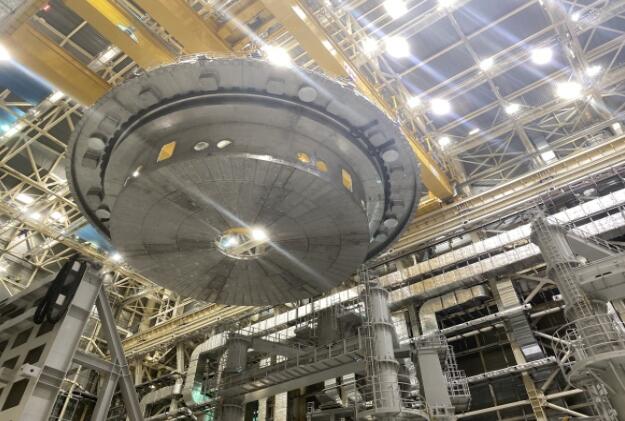

杜瓦底座是ITER托卡馬克裝置“心臟”安裝工作的第一個重大組件,中核集團 供圖
數十年來,科學家們一直在為實現受控核聚變反應而不懈努力,ITER計劃即為驗證核聚變反應堆系統的工程可行性而生,是規模僅次于國際空間站的國際大科學工程計劃。目前,ITER組織和中國、歐盟、印度、日本、韓國、俄羅斯及美國等七個成員方共同推進該計劃實施。
在法國建設中的ITER是世界上最大的托卡馬克裝置(TOKAMAK),總重達23000噸,目標是把上億度、由氘氚組成的高溫等離子體約束在體積達約840立方米的“磁籠”中,以50MW(1MW=1000KW)的輸入功率產生500MW的聚變功率,重復持續燃燒時間達到500秒。在建造階段,中國承擔了ITER約9%的采購包制造任務。自2008年以來,中國陸續承擔了ITER組織分發的14個采購包的制造任務,包括ITER的關鍵核心部件。
2019年9月,中核集團中國核電工程有限公司牽頭的中法聯合體正式與ITER組織簽訂了TAC-1安裝合同。TAC1安裝標段工程好比核電站核島里的反應堆、人體心臟,重要性不言而喻,主要工作是安裝杜瓦結構及杜瓦結構和真空容器之間所有的系統。吊裝安裝杜瓦底座是該標段第一個重要工程節點。
今年4月21日,中法聯合體克服重重困難,按期開展杜瓦底座接收及吊裝準備工作。期間,聯合體團隊克服國內外疫情對人員派遣、工機具采購、辦公生活等諸多不利影響,中核集團統籌謀劃,在ITER組織的大力支持和協助下,充分發揮中核工程的總承包管理能力,依托中核二三豐富的安裝經驗,核工業西南院和中科院等離子體所核聚變方面的技術實力,精誠協作,攜手通過本次吊裝“大考”。
評論
