從“華龍一號”首堆示范工程正式開工建設
到今天已經走過了2031個日日夜夜
無數華龍人付出了
兩千天的堅守
兩千天的奮斗
兩千天的矢志不渝
兩千天的砥礪前行
在希望和重壓中
“華龍一號”
一次又一次突出重圍
茁壯成長在今天終于實現并網發電
一路風雨 一路榮耀
我們一同回顧
華龍一號全球首堆的“進化”之路。
2015年5月7日核島澆筑第一罐混凝土
2015年8月16日核島鋼襯里模塊整體吊裝開始
2016年6月25日設備閘門套筒安裝完成
2016年9月20日核島安裝開始
2017年5月8日環吊主梁吊裝就位

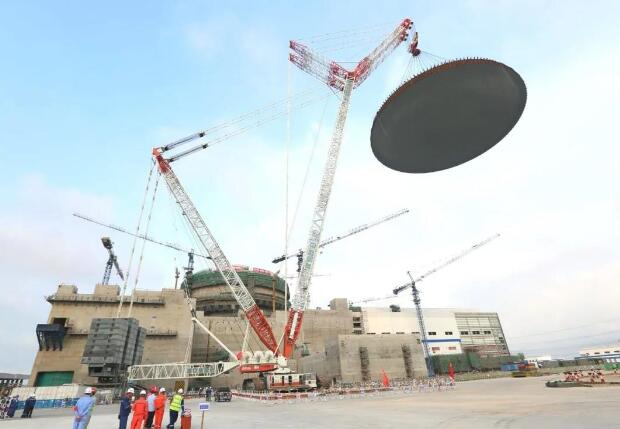

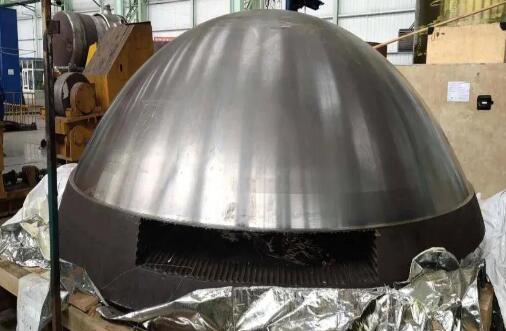

2017年5月25日安全殼內穹頂?shù)跹b
2017年11月10日首臺蒸汽發生器成功吊至16.5米平臺
2018年1月11日內層安全殼順利封頂
2018年6月29日堆內構件開始安裝
2018年7月14日主管道焊接完成
2018年8月4日主控室部分可用
2018年9月17日燃料廠房水池可用
2019年3月26日汽輪機扣蓋完成
2019年3月31日500KV倒送電
2019年4月28日冷態性能試驗成功
2020年3月2日熱態性能試驗基本完成
2020年9月10日首爐裝料完成
2020年10月21日首次達到臨界狀態
2020年11月27日并網發電
一路風霜雨雪
也一路勇往直前
我們銘記與華龍共同走過的每一步
這也是我們共同成長的每一步
華龍一號,未來還請繼續加油!
評論
