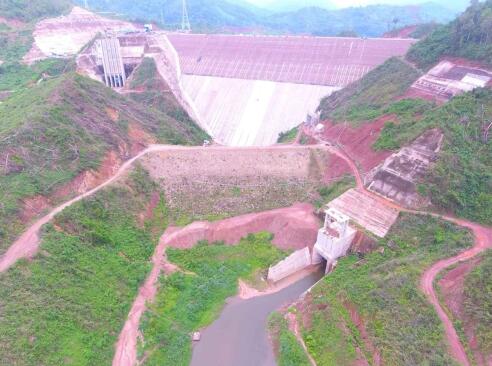

5月29日,由水電十五局承建的老撾南歐江七級水電站工程大壩面板一期歷時116天澆筑完成,較度汛節點提前2天,標志著主體工程進入完工沖刺階段,同時也為電站下閘蓄水奠定了堅實基礎。
南歐江七級水電站位于老撾北部,是南歐江梯級最上游的”龍頭”電站,規模為一等大(I)型工程,壩型為混凝土面板堆石壩,最大壩高143.5米。大壩填筑采用“數字大壩”控制,2019年8月29日大壩填筑到頂;大壩面板分兩期施工,一期面板于2020年2月3日開始澆筑,共完成33塊面板混凝土澆筑,累計近2萬方。
施工過程中,面對疫情期間人力資源不足及口岸關閉材料物資供應受阻、大風天氣等重重困難和壓力,水電十五局南歐江七級項目部組織相關部門多次召開專題會議,疫情防控與施工生產兩手抓,采取全封閉管理嚴防輸入風險,成立青年突擊隊,項目后勤機關、機械隊、拌合站等技術干部輪流支援一線、細化施工方案,優化資源配置等舉措。
為了嚴控面板施工質量,項目部建立面板專用混凝土拌合站,設置溜槽封閉以減少雨水滲入,施工現場質量員、技術員對混凝土拌和物質量控制、混凝土入倉、振搗、模板滑升速度、混凝土收面、混凝土養護及保護等工序24小時進行質量監督。同時,成立了混凝土養護小組,專人負責,土工布全覆蓋、花管長流水養護,保證一邊澆筑一邊蓋護,做到振搗密實,不間斷養護。工程質量良好,并得到老撾能礦部巡視組專家的充分肯定。
七級電站具有南歐江龍頭水庫調節功能,電站總裝機21萬千瓦,計劃年平均發電量為8.36億千瓦時,是全流域七個電站總單機裝機最大的電站。電站建成后,將極大解決老撾北部電力供應不足壓力。同時,對充分促進老撾經濟的可持續發展、優化水資源配置,提高當?shù)厝嗣裆钯|(zhì)量有著重要意義。
評論
