人勤春來早,奮進正當時。新年伊始,尼木縣以“開局就是決戰、起步就是沖刺”的精神狀態,緊盯全年固定資產投資建設項目目標任務,全力以赴拼經濟、搞建設。位于西藏自治區拉薩市尼木縣續邁鄉的中核尼木60兆瓦“牧光互補”儲能光伏項目正加速推進,建設者們堅守崗位,保安全促生產,趕工時搶進度,全力推動重點項目建設跑出“加速度”。

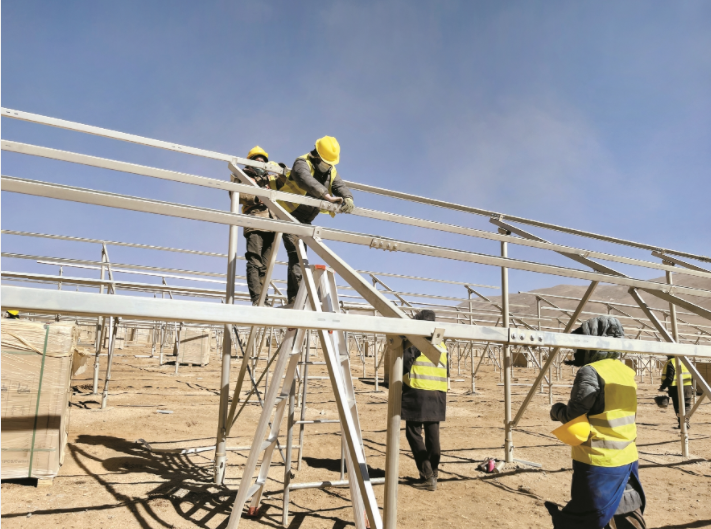

近日,記者來到尼木縣續邁鄉中核尼木60兆瓦“牧光互補”儲能光伏項目建設現場看到,施工人員正緊鑼密鼓地開展作業,施工現場處處呈現出一片熱火朝天的忙碌景象。為了加快推進項目建設進度,工程節日期間不停工,制定了周密的施工計劃和人員安排,同時充分保障施工人員節日期間的福利待遇,讓他們在工作之余沒有后顧之憂。
“我負責安裝螺絲,每天工資200元,藏歷新年快到了,但我們不停工,希望項目早日圓滿完工。”尼木縣續邁鄉山崗村村民桑珠說。
冬季施工,面臨低溫、雨雪、大風等惡劣天氣,因此在建設過程中,項目部需全力做好冬季施工安全管理,發揮項目管理優勢,科學高效組織、強化過程管控,逐一破解施工中的難題。
“在施工過程中,偶爾會遇到大風天氣,風級有時達到七八級,十米內都看不到人。每到這個時候,我們就會停工,等大風過后再繼續施工,項目處也為作業人員發放了保暖衣物。”項目施工員楊中財說。
據悉,中核尼木60兆瓦“牧光互補”儲能光伏項目共分為升壓站、光伏區域和送出線路工程三個部分。目前升壓站部分完成70%左右,下一步將鋪設路面。
項目現場總負責人馬濤說:“現在光伏區域的支架已經組裝完成,發電組建部分后期也會進行安裝,為了趕工期,我們還在陸續增加工作人員以及專業技術人員。”
據悉,目前項目已經進入到電氣設備安裝及調試階段,計劃于2月28日實現并網發電。項目建成后不僅可以有效解決當?shù)赜秒娦枨螅€將極大提高當?shù)厝罕姷氖杖?,推動?jīng)濟轉型發展。
“中核尼木60兆瓦‘牧光互補’儲能光伏項目預計2月底并網發電,目前,工程總人數在500人以上,管理人員在100人左右,大家都在全力以赴趕工期,確保項目建設高質高效如期完成。”馬濤說。
