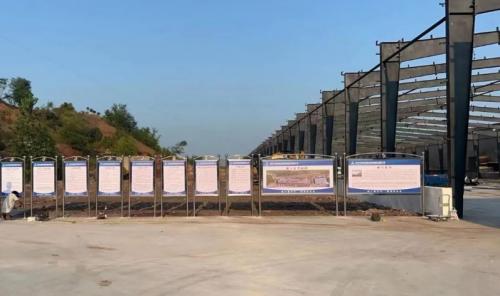

8月11日上午,位于八礦磚廠的八礦新能源綠色礦山綜合利用項目現場,兩臺修整路面的挖掘機開足馬力作業,施工人員正加緊對原有廢舊廠房進行改造,電路鋪設、風機基坑挖掘等各項工作同步推進,熱火朝天的奮戰氣息撲面而來。
據悉,該項目是集團首個風光一體化利用項目,由中原金太陽公司投資,采用分散式風電、光伏發電互補建設模式,包括安裝一套6.25兆瓦風力發電機組和在磚廠院內空地、彩鋼瓦建筑屋面、附近矸石山等區域排布光伏陣列,計劃總裝機容量15.25兆瓦(擬建光伏9兆瓦+風電6.25兆瓦)。
“項目建成后,可就近接入集團內部電網進行消納,年上網發電量2526.9萬千瓦時,為八礦提供15%的綠電占比。與相同發電量的火電相比,該項目每年可為電網節約標煤7865.91噸,為集團加快綠色能源替代、完成3吉瓦新能源建設目標提供強勁動力。”中原金太陽公司有關負責人說。
自今年5月底項目開工以來,八礦成立工作專班,切實加強項目管理及組織協調工作,制定項目考核辦法,確保項目扎實有序推進;中原金太陽公司加強與施工方交流對接,圍繞光伏板安裝位置、光伏大道布局等,細化完善施工方案。同時,八礦與中原金太陽公司每周召開項目建設平衡會,及時協調解決項目施工中遇到的問題。
在8月3日召開的項目建設平衡會上,大家圍繞矸石山建筑及鋼絲繩拆除、原敷設灌溉水源管道拆除及后續修復等具體問題,逐一梳理研究,拿出解決方案,明確了牽頭組織部門和時間節點,確保工程進度不受影響。
“目前項目前期各項基礎工作進展順利,電路鋪設、風機基坑挖掘等工作未來一周之內就能完工,廠院內及矸石山道路修繕完成后將對部分區域路面進行硬化。”中原金太陽公司有關負責人說,“基礎施工非常重要。只有把這些工作做扎實、做到位了,后期風機等大型設備進場安裝才能更加高效。”
由于八礦矸石山坡度較大且植被茂盛,光伏板安裝等工作難度較大。為確保經濟效益與環保效益最大化,中原金太陽公司在優化設計上做文章,合理利用空間資源,研究確定了采用柔性支架架設光伏板的方案,一方面增加離地高度、最大限度保護植被,另一方面確保光伏板安裝牢固可靠、光照條件良好。目前,施工方正在按照該方案標定安裝位置,柔性支架訂購工作也正在緊鑼密鼓推進。
“我們將嚴格按照集團綠色能源替代專項考核要求,緊盯工期節點,加強組織協調,確保年底前項目高質量建成,努力打造集團煤礦綠色低碳高質量發展新典范,為集團綠電消納、‘雙碳’達標作貢獻。”八礦有關負責人說。
