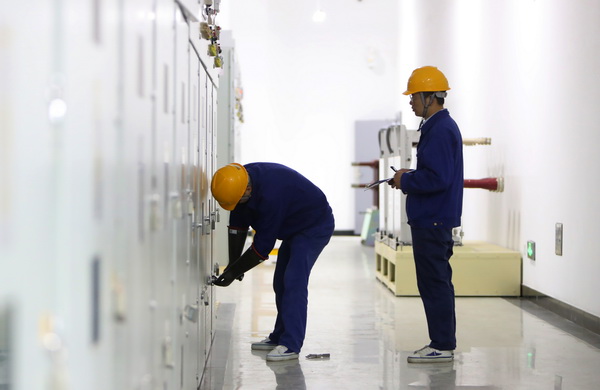

中國電力網訊 10月28日,隨著躍龍220千伏變電站整體改造工程啟委會總指揮陳振虎的一聲令下,歷經兩年建設的220千伏新躍龍變電站正式啟動投運,緊隨著調度發令和運行人員一系列的倒閘操作,至19時09分,伴隨著主變沉穩的鳴響聲,躍龍3臺主變第五次沖擊及保護帶負荷試驗順利結束,標志著承擔寧海半個縣域供電的“電力心臟”重新煥發出了生機。
原位于寧海縣躍龍街道烏石山腳的220千伏躍龍變始建于1992年,是寧??h首座220千伏變電站,擔負著寧??h8個鄉鎮17.6萬戶低壓用戶和2200余戶高壓用戶的供電任務。供電面積達到了縣域面積的70.4%,供電負荷約占全縣負荷的50%,是名副其實的寧海電力“心臟”。自220千伏躍龍變投運后,寧海全社會用電量以每五年翻一番的速度增長。1995年突破3億千瓦時;2000年,突破5億千瓦時;2015年,突破30億千瓦時;2020年,預計突破40億千瓦時。2012年,220千伏躍龍變兩臺主變均滿載運行;2017年,躍龍變最高負荷達34萬千瓦,負載率達96.5%,已無法滿足日益增長的供電需求。
為了保持電網建設適度超前城市發展用電,寧??h這顆“電力心臟”必須“動手術”,并同時優化寧海城區電網結構,疏通供電“阻梗”,進一步提升城市的供電可靠性。在寧??h委縣政府的大力支持下,國網寧??h供電公司積極向省市公司爭取項目支撐,于2018年獲準220千伏躍龍變整體改造工程項目。
整體改造的220千伏躍龍變占地面積16畝,是原址的三分之一,卻是一座高度智能化的變電站,容量為3*24萬千伏安,同步實施躍龍變整體改造、霞客變至桃源變聯絡線路和時代大道桿線下地三項工程,共計投資5.6億元。新投運后的220千伏躍龍變,容量是原來的兩倍,不僅可保障寧??h城市中心片區往后10年的用電需求,還打通了寧??h縣域內躍龍、霞客、雁蒼三個220千伏變電站的聯絡通道,實現了一個“大心臟”和兩個“副心臟”的互聯互供,大大提高了供電可靠性。
自2019年整體改造工程開工以來,國網寧波供電公司從站體設計、設備采購到工程基建全程實現了智能化標準,站址標高為36米,可防百年一遇的洪水,降噪處理達到國際水平,接地系統采用IEA電解離子接地極降阻,主變設備采購于國內頂尖企業,使改造后的220千伏躍龍變成為了寧海第二座220千伏智能化變電站。
在項目建設過程中,國網寧??h供電公司克服了重重困難,使工程從立項、所址定位,到主體施工實現了“快、好、省”。當今年新冠疫情還未全面解除時,國網寧海縣供電公司就組織了黨員突擊隊、青年先鋒隊參與了時代大道的桿線下地改造工程,成為了全省首個復工的電力工程項目,編寫了《防疫手冊》和“班前五分鐘”學習材料,把該公司的形勢任務、班組管理、安全生產等知識編成小文章、小資料發放到班組到人。同時,黨委還開展了“五帶頭五個一”為主要內容的“阻疫作貢獻,黨員爭奉獻”活動,團委開展“爭三手、創二優、一競賽”活動,使參與工程施工的干部職工形成了無形的力量,攻克了一個又一個“急、險、難、重”的任務,確保了整體改造工程的如期完工。
據國網寧海縣供電公司有關負責人介紹,改造后的220千伏躍龍變進線從原先的4回路增加到了6回路,110千伏出線也從10回路增加到12回路,網架的提升帶來的是高供電可靠性,即使出現局部設備或線路故障也能實現負荷轉移,不影響企業和居民的正常用電。
隨著寧海城區首座220千伏躍龍變的改造完成,寧??h新的“電力心臟”將迎來更加強大和安全的電力網架。作為全國“兩山”發展百強縣連續三年蟬聯第二的寧??h,在強有力供電網的支撐下,“綠水青山”向“金山銀山”的轉化速度將加快,在疫情后涅槃重生的企業,將更加生機蓬勃,再創寧海工業強縣的輝煌。
