7月6日,國家能源集團西藏那曲市色尼區歐瑪亭嘎100兆瓦風電項目順利完成首臺風機吊裝工作,為項目年內建成投產打下堅實基礎。

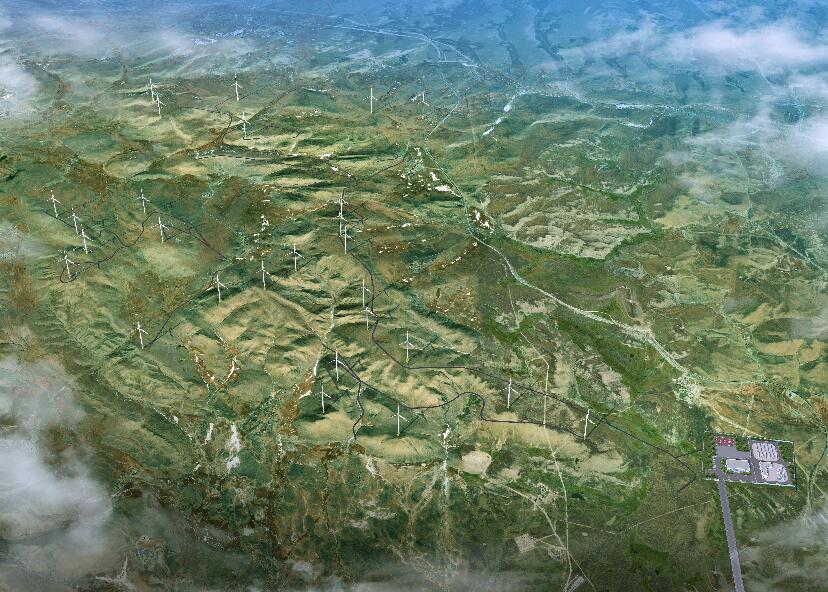

該項目位于西藏自治區那曲市色尼區那曲鎮境內,場址平均海拔4650米,總投資6.4億元,是西藏目前已核準的裝機規模最大的風電項目,也是全球4500米以上超高海拔地區裝機規模最大的風電項目,同時還是西藏自治區“十四五”可再生能源發展規劃實施項目、西藏自治區2023年重點建設項目和那曲市2023年電力保供項目,對改善那曲市能源結構、保障冬季取暖和電力安全供應、促進鄉村振興和經濟社會發展具有重要意義。

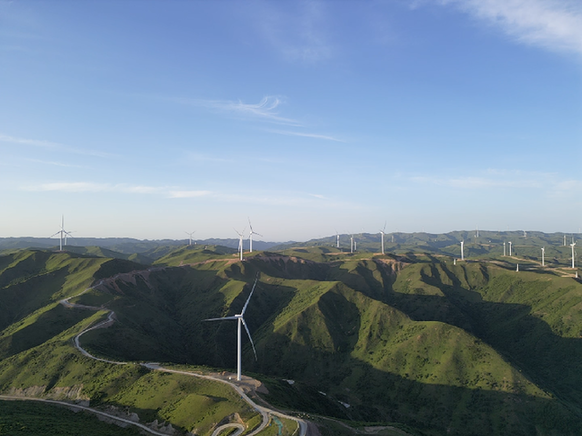

項目采用25臺單機容量4.0兆瓦的陸上風力發電機組,風機輪轂高度100米,葉輪直徑172米,葉片長度84.5米,塔筒高度99米,最大起吊重量130噸,屬于超高塔架風電機組。國家能源集團西藏公司積極組織施工單位、設計單位、風機廠家、塔筒廠家、監理單位開展研究,充分考慮項目所在地高海拔、低氣溫等特殊因素,精心制定吊裝專項方案,并組織專家評審,全面加強設備生產、運輸、起吊全過程監督,確保安全順利完成首臺風機吊裝。
據悉,自那曲風電項目4月7日開工以來,該公司克服超高海拔、高寒缺氧、連續暴雪、雷雨大風等惡劣氣候條件,組織各參建單位加大資源投入,加強現場“五控制”管理,全力推進項目建設,于5月24日完成首臺風機基礎澆筑,6月30日完成首節風機塔筒吊裝。
