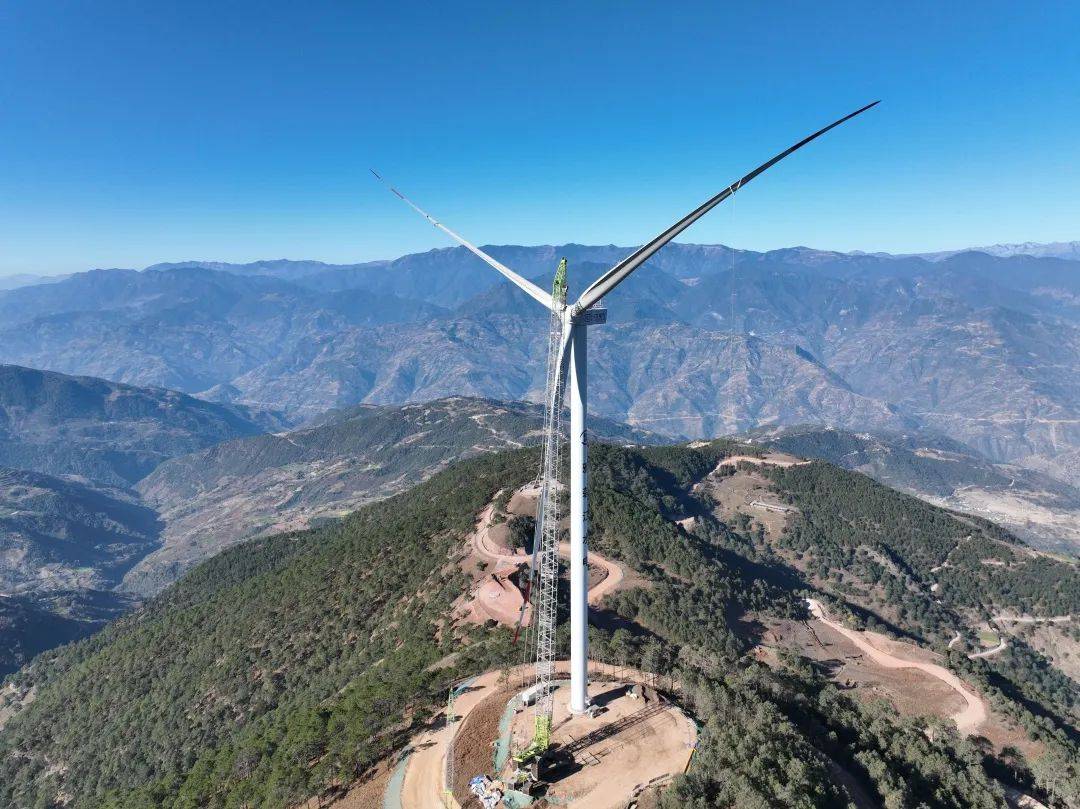

近日,在四川省涼山州德昌縣,伴隨著首臺風機葉輪在110米高空與機艙精準對接,臘巴山風電項目首臺風機圓滿完成吊裝,標志著這一國家首批大型風電光伏基地項目取得新突破,中聯重科履帶式起重機全程參與,再度以完美表現印證非凡實力。
臘巴山風電項目處于高山峽谷地區,地勢起伏和海拔懸殊較大。此次安裝的風機輪轂中心高達110米,機艙重122噸,葉輪直徑172米、重110噸。

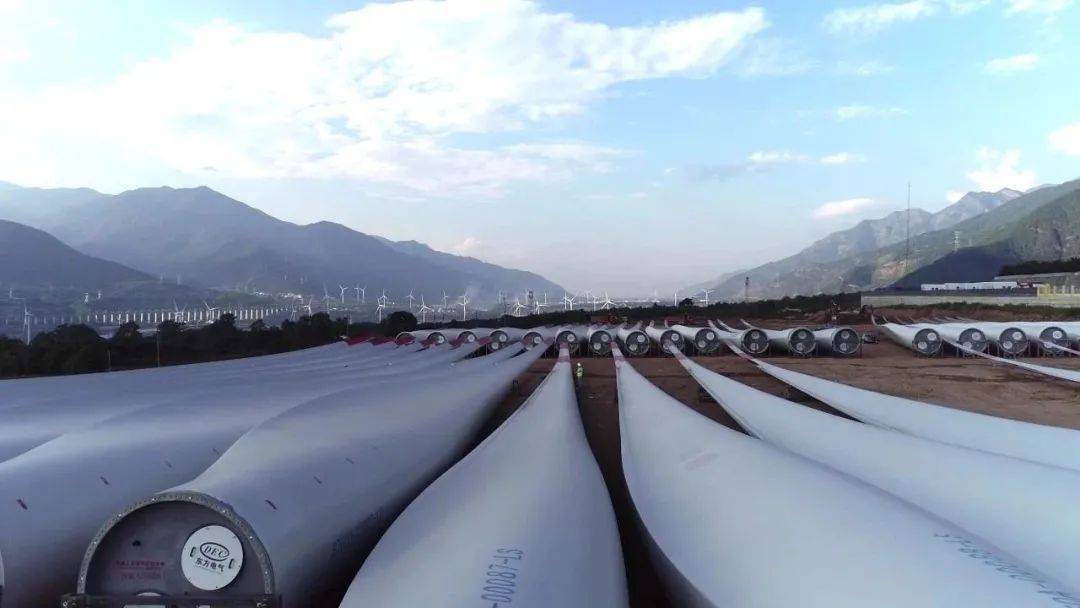

當前正值風季,工程建設面臨吊裝難度大、風險高和有效施工窗口期極短等重重困難。風電機組設備體型巨大,卻要在狹小的山頂平臺上完成組裝。
風機的塔筒和機艙只能在風速小于10m/s的條件下才能吊裝。由于葉片受風面積更大,吊裝條件更為苛刻,風速須小于8m/s。在首臺機位處,每天只有凌晨至早晨的幾小時風速小于10m/s,風速小于8m/s的時段更是少之又少,對起重設備的作業效率和穩定性提出嚴苛考驗。憑借性能和設計上的優勢,中聯重科履帶式起重機成為此次任務的不二之選。
根據規劃,雅礱江流域水風光互補綠色清潔可再生能源示范基地,總規模超8000萬千瓦,擬建設60臺風電機組,建成后將成為世界規模最大的綠色清潔可再生能源基地之一。 首臺風機的成功吊裝,標志著臘巴山風電項目機電設備安裝取得了階段性勝利,為后續風機吊裝積累了寶貴經驗,也為2023年按期投產發電奠定了堅實基礎。
