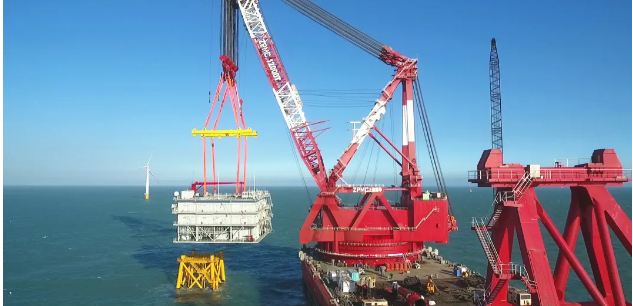

12月11日,“振華30”輪成功完成中廣核汕尾后湖西區海上升壓站吊裝作業。該升壓站位于廣東省汕尾湖東鎮以南海域,上部模塊平臺重約1846噸。現場項目團隊與業主提前謀劃施工方案,緊密協調配合,搶抓施工窗口期。吊裝作業當天,“振華30”輪采取DP高精度定位、并靠運輸船后回轉180度方式吊裝升壓站,連續奮戰72小時,安全順利完成海上升壓站吊裝,獲得業主充分肯定。
中廣核汕尾后湖海上風電場總裝機容量500兆瓦,計劃2021年12月底實現全部風機并網發電。
12月12日,隨著“新振浮7”輪起重總指揮發出指令,重達3400噸的海上“龐然大物”從運輸船上緩緩升起,并精準對接到過渡段四個支腿上。經過一系列緊張有序的調平、測量、焊接等工序后,嘉興2號海上升壓站穩穩地矗立在杭州灣內。
12月的海況不佳,吊裝作業必須在窗口期內結束,此外作業區域水下有海纜,要避免損傷海纜,增加了拋錨難度。項目團隊精心組織,精準定位,最終趕在寒潮來臨前完成升壓站吊裝作業。
評論
