中國電力網訊 (通訊員趙晶 )8月28日,甘肅電投張掖電廠擴建工程160噸塔吊順利試吊成功。

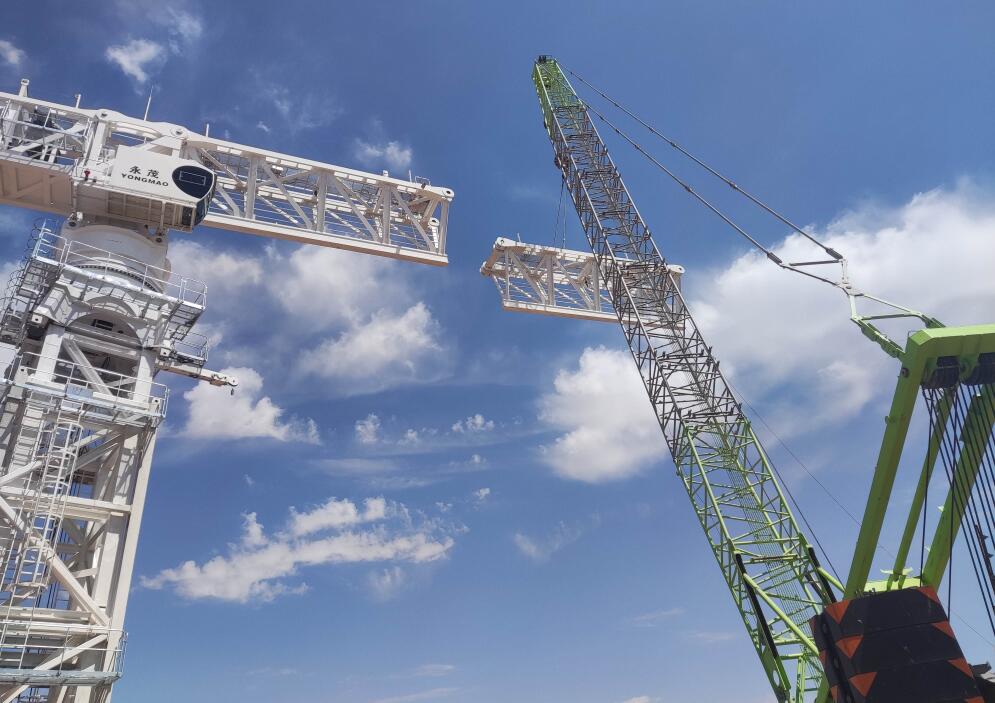

該臺塔吊安裝85米伸臂,首次安裝高度61.3米,最大安裝高度138米,最大起重量160噸,最大工作幅度85米。為了保證此次超危大塔吊安裝安全有序進行,項目部根據公司安排和現場實際情況進行了多方論證,選取塔吊規格型號,依照前期平面布置圖確定安裝位置,召開塔吊安裝方案專家論證會,預估各種潛在危險元素,制定詳細的安全施工方案,確保安裝過程萬無一失。
8月21日,項目部在做好一切準備工作之后再一次進行了現場安全技術交底。在安裝過程中避開了大風天氣,在確認安全的施工環境下進行有序安裝。兩節基礎節、套架、回轉總成、中心塔、駕駛室、平衡臂、起重臂等部件安裝完成后開始頂升作業。26日頂升高度至61.3米,27日進行塔吊調試測驗,28日在總包、監理、業主的旁站監督下,160噸塔吊試吊試驗完成。至此,在項目部各部門的齊心協力下,僅用8天時間安全順利的完成了此次160噸塔吊安裝試吊。塔吊投用后,滿足3號鍋爐區域吊裝任務,提高現場工作效率,為后續3號鍋爐鋼架吊裝、大板梁、受熱面等大件吊裝創造了條件。
期間,3號主廠房所用的2臺12噸建筑塔吊也順利安裝完成并逐步試吊,同時正在安裝防碰撞智慧系統。至此,張掖電廠擴建項目現場屹立的3臺塔吊成了七彩張掖靚麗的一道風景。
