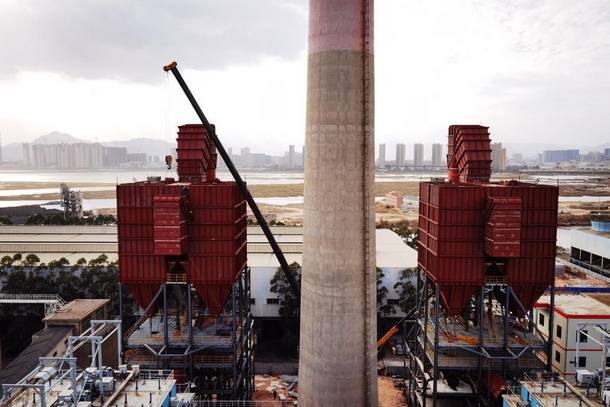

中國電力網訊 11月16日,福建晉江熱電公司鍋爐脫硫除塵改造項目完成封頂關鍵節點,脫硫塔與布袋除塵器形成貫通。
為確保脫硫除塵改造項目安全、保質保量并如期完工。參建各方在項目安全管理上采取了配齊現場安全監管人員、每天評估第二天的作業風險并落實風險管控措施、設置現場視頻監控、高空作業安全帶雙鉤分別掛在不同的牢固點、采用航拍器監視高空防墜落措施的有效落實等一系列安全管控措施;在質量管理上,針對目前主要焊接工作,采取焊工持證并經焊接考試合格后發放上崗證、對所有焊工進行編號并要求焊工在自己焊接的部件上標注自己的編號、起吊前的部件需在地面完成三方共同驗收簽字后方可起吊等控制措施,確保施工過程質量可追溯;在進度管理上,通過細化三級施工網絡進度圖并每天盤點進度完成情況,當進度出現偏差時,及時研究制定解決辦法,以日進度保周進度、以周進度保月進度,一級保一級,確保整體進度在可控范圍內。
經過參建各方的共同努力,脫硫除塵改造項目封頂貫通關鍵節點較總體進度計劃提前了2天;該節點的順利完工,為后期設備安裝、電儀施工、保溫搭架等施工創造了有利的作業環境,為確保該項目按時完成主體工程施工奠定了基礎。
