全球首臺百萬千瓦水電機組轉子磁軛熱加墊順利完成

中國電力網發布時間:2020-07-07 10:52:17  作者:楊帥帥

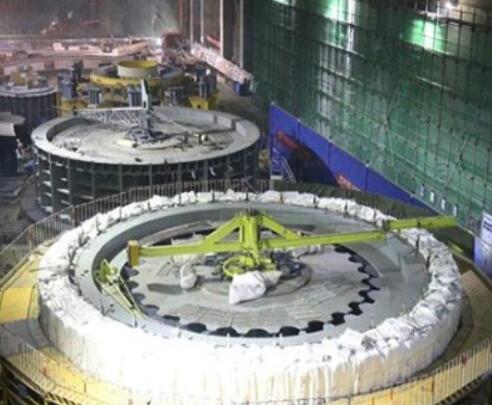

  7月4日10時,由水電四局承擔施工的白鶴灘水電站1號機組轉子磁軛熱加墊在左岸地下廠房順利完成,進入切向主鍵安裝工序。

  白鶴灘水電站左岸機組轉子磁軛直徑為7719毫米,磁軛總高度3686毫米,由4毫米厚的高強度沖片分上下兩段疊裝而成,磁軛重量約為1100噸,占轉子總重量的一半以上。作為全球首臺1000兆瓦水輪發電機組最重要的部件之一。

  在機組運行中,為確保磁軛熱加墊的順利進行,水電四局制定了《轉子熱套施工方案》《1號機組轉子熱套電源布置方案》報監理完成審批后,組織參與人員進行了安全技術交底,詳細分析了熱加墊施工中的各類重難點,并進一步明確分工職責,使每個參與人員都了解安裝流程、注意事項、安裝技術要求和質量控制要點。7月3日21時22分,1號機組轉子磁軛熱加墊正式開始,加熱過程嚴格按照溫升曲線進行,每隔15分鐘用點溫槍測量磁軛各部位溫度并及時做好記錄。熱加墊完成以后,按照使磁軛從下向上的順序緩慢冷卻并嚴格控制磁軛冷卻速度,確保轉子中心體穩定。

  從測量數據得知,1號機組轉子磁軛各項數據符合要求,1號機組轉子磁軛熱加墊成功。

評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0

相關閱讀

沖鋒在大國重器建設第一線——水電七局白鶴灘施工局黨建工作與生產經營深度融合紀實

沖鋒在大國重器建設第一線——水電七局白鶴灘施工局黨建工作與生

白鶴灘水電站位于金沙江下游,總裝機容量1600萬千瓦,單臺裝機100萬千瓦,是全球在建總裝機容量最大,在建已建單臺裝機容量最大的巨型水電工程,被譽為新時代水電建設領域的國之重器。
黨建文化2020-07-01
白鶴灘水電站右岸出線樓實現全線封頂目標

白鶴灘水電站右岸出線樓實現全線封頂目標

 6月16日下午14時,隨著最后一方混凝土瀉入澆筑倉內,白鶴灘水電站右岸3號出線豎井出線樓完成澆筑封頂任務。這也標志著右岸出線樓實現全線封頂目標,向發電目標邁出堅實的一步。
全球首臺百萬千瓦水輪發電機組轉輪成功吊裝

全球首臺百萬千瓦水輪發電機組轉輪成功吊裝

 6月21日,由水電四局承擔的“大國重器”——白鶴灘水電站左岸機電安裝調試工程又實現一重點節點目標:電站1號水輪發電機組轉輪順利吊裝就位,全面吹響全球首臺百萬千瓦水輪發電機組總裝號角。
水電2020-06-22
白鶴灘水電站泄洪洞門機具備投運條件

白鶴灘水電站泄洪洞門機具備投運條件

6月16日16時30分許,白鶴灘水電站泄洪洞門機通過載荷試驗,標志著世界水電站起重量最大的門機具備投運條件。
水電2020-06-19
白鶴灘水電站左岸大壩9號壩段上升至高程790米

白鶴灘水電站左岸大壩9號壩段上升至高程790米

6月15日,由水電四局承建的白鶴灘水電站左岸大壩9號壩段澆筑至高程790米,壩高達到179米,累計澆筑混凝土22.45萬立方米,距離封頂僅剩余44米,為目前電站最高壩段,有望成為白鶴灘水電站大壩最先封頂壩段。
水電2020-06-17

白鶴灘水電首臺百萬千瓦機組“心臟”運達

6月10日,白鶴灘水電站左岸1號機組轉輪從施工區內的轉輪加工廠成功轉運至左岸地下廠房安裝間,標志著世界在建最大的水電工程機組安裝工作即將進入新的階段。
水電2020-06-16
世界最大反拱型水墊塘基坑充水

世界最大反拱型水墊塘基坑充水

6月6日,由中國水電八局承建的白鶴灘水電站世界最大反拱型水墊塘基坑順利充水,標志著大壩具備擋水度汛條件,為安全度汛提供了有力保障,也為2021年7月首批機組發電奠定了堅實基礎。
白鶴灘水電站左右岸進水口快速閘門液壓?jiǎn)㈤]機通過驗收

白鶴灘水電站左右岸進水口快速閘門液壓?jiǎn)㈤]機通過驗收

6月4日至6月5日,白鶴灘水電站工程左岸1號和右岸9號進水口快速閘門液壓?jiǎn)㈤]機在江蘇常州通過專家組驗收。
水電2020-06-09

白鶴灘水電站大壩啟動大壩基坑充水作業

據央視新聞,位于金沙江下游的白鶴灘水電站昨天(6月6日)啟動大壩基坑充水作業,這標志著全球在建的最大水電工程關鍵節點完成。
水電2020-06-08

白鶴灘水電站左岸1號尾水隧洞混凝土全線澆筑完成

5月23日,隨著最后一倉巖塞段邊頂拱混凝土澆筑完成,水電十四局承建的白鶴灘水電站左岸引水發電系統土建(尾水部分)工程中的1號尾水隧洞混凝土澆筑圓滿完成。
水電2020-06-04
91亚洲成色精品一区二区三区,精品无人乱码一区二区三区日韩,新生精品污WWW一区二区三区,中文乱码精品一区二区三区视频,天天综合人人精品视频一二三区,天天综合久久一二三区同性,欧美综合久久一二三YY,欧美成在一区二区三区久久综合
