中國電力網訊 4月22日18點28分,大唐東營發電有限公司10千伏最大單體設備引風機啟動成功,18點38分送風機啟動成功,18點52分一次風機啟動成功。
該公司制定了周密的風機聯合試運調試方案,嚴格按照方案要求全面排查風機本體、電機、聯鎖保護及相關輔助系統,及時消除影響系統試運的設備缺陷,確保此次風機聯合試運安全順利進行。

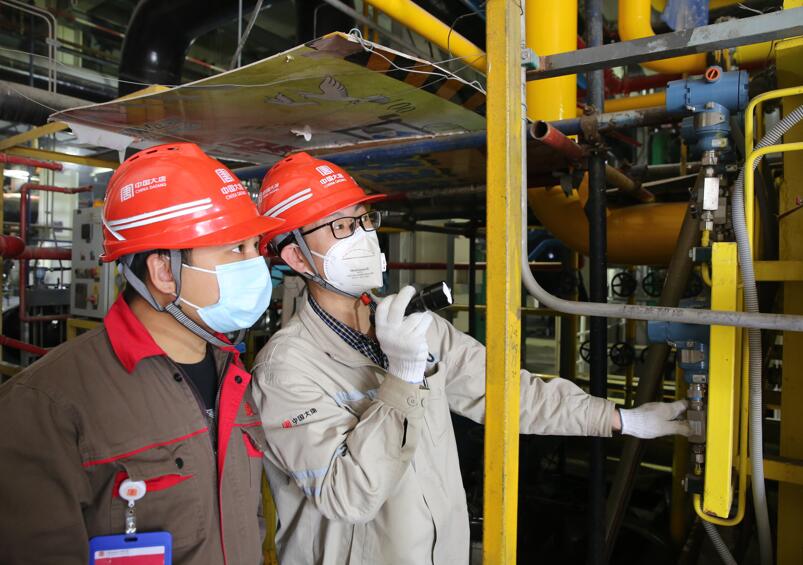

調試過程中,該公司運行人員依次啟動引風機、送風機、一次風機、密封風機等設備,同時現場工程技術人員時刻測量風機軸承振動和溫度,并與DCS畫面參數進行詳細對比,確保風機運行正常。經過全體工程技術人員的通力協作與配合,該公司引風機、送風機、一次風機、密封風機各工況下的運行參數均符合驗收標準,標志著該公司1號機組風機聯合試運成功。
