李平:蒙東建設鐵軍“邂逅”家鄉草原

中國電力網發布時間:2022-12-13 16:55:43  作者:牟晨東、劉喆

  李平,這位鄂爾多斯市阿爾巴斯蘇木牧民家土生土長的草原之子,在西北工業大學計算機專業碩士畢業后的第8個年頭,帶著國網蒙東電力電網建設者的使命,以長城上海廟電廠送出工程、國能上海廟電廠送出工程業主項目部負責人的身份,再次踏上鄂爾多斯這片熱土,為地處毛烏素沙漠邊緣的這片草原立塔架線,致力于為家鄉經濟發展、牧民安居樂業貢獻自己的力量。

  長城上海廟電廠送出工程、國能上海廟電廠送出工程均是伊克昭—沂南±800千伏特高壓直流輸電通道的配套超高壓工程,已列入2022年國家能源局能源重點保供項目、內蒙古自治區特急能源保供項目計劃。其中長城上海廟工程始于內蒙古能源集團長城電廠、止于伊克昭換流站,線路長度71.7公里,新建鐵塔317基,總投資35449萬元;國能上海廟工程始于國家能源集團雙維電廠,止于伊克昭換流站,線路長度57公里,新建鐵塔135基,總投資13069萬元。

  2022年5月下旬,兩項能源保供工程正式開工建設,且計劃年內竣工投產,工程建設者面臨著工期短和任務重的雙重壓力。加之,非屬地協調難度大和嚴峻的新冠疫情形勢讓工程建設難上加難。李平作為項目負責人自工程開工以來便駐守現場,積極奔走于政府、牧民家、施工工地之間,與旗、鎮兩級政府召開專題協調推進會二十余次,早出晚歸到牧民家講政策、談協議,經常廢寢忘食在工地協調建設事宜。在他的帶領下,在全體參建人員的努力下,工程僅用5個月便完成開工準備、塔基基礎、桿塔組立、導地線架設監督檢查,平均每一個半月通過一項質量轉序驗收。就在國慶、黨的二十大保電期間,李平每天吃住在工地上,實時掌握參建單位每個班組的作業動態,對施工現場安全質量進行全過程監督管控,10月24日圓滿完成保電任務。

  自建隔離點,疫情防控與建設進度兩手抓

  2022年11月3日,長城上海廟工程已經完成最后一處跨越架線施工的全部準備工作,只待智能張牽設備操作手到位便可開展導線展放作業。就在此時,工程所在地鄂托克前旗突發新冠肺炎疫情,智能張牽設備操作手必須進行集中隔離。無奈,工程建設進度受阻,投運壓力陡增。

  在疫情形勢嚴峻、政府集中隔離點數量有限的情況下,項目負責人李平頂住壓力、多處奔走,積極協調線路沿線牧戶閑置房屋,申請自建隔離點。他安排專車接送核酸檢測員開展“一對一”檢測,自費購置生活用品和供暖設備滿足隔離人員日常需要,并依托上海廟工程臨時黨支部組建隔離保障服務隊,指定專人為隔離的幾位操作手送水送飯。在大家共同努力下,業主項目部牽頭自建的隔離點通過了旗政府防疫指揮部的專項驗收,幾位牽張手安全穩妥開展隔離,并在解除隔離后的第一時間投入到施工作業中。

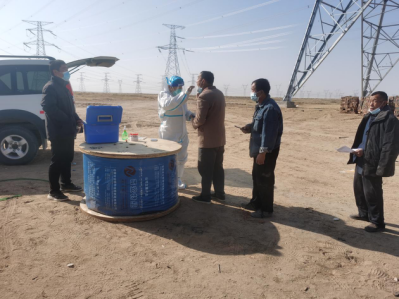

2022年11月,李平安排專車接送核酸檢測人員,為自建隔離點的智能張牽設備操作技術人員開展“一對一”核酸檢測。

  11月25日,隨著牽引機停止轉動,長城上海廟工程最后一檔線牽引到位。至此,上海廟地區兩項能源保供工程順利貫通,為后續按期調試投運打下了堅實基礎。

  為牧戶協調通電,啃下征占地的硬骨頭

  “新房通不了電,這個老房子肯定不能拆!”哈沙圖嘎查牧戶朝日格圖老鄉又一次拒絕了李平提出的房屋拆遷請求。朝日格圖居住的房屋位于國能電廠第三回送出線路的正下方,若不能按計劃完成拆遷任務,線路將無法按期投運。

  為完成老鄉新房通電的訴求,李平多次開展現場踏勘,積極奔走協調旗政府相關部門,聯合內蒙古電力鄂托克前旗供電局等有關單位溝通研討送電事宜。11月28日,通往朝日格圖家的10千伏輸電線路正式開工,李平冒著零下15度的嚴寒前往現場監督施工進度,在冬日鄂爾多斯高原的夕陽下,一條承載著牧民用電希望的銀色緞帶在哈沙圖牧場迅速升起。


12月4日,牧民朝日格圖對李平的高效協調能力和辦理送電效率點贊。

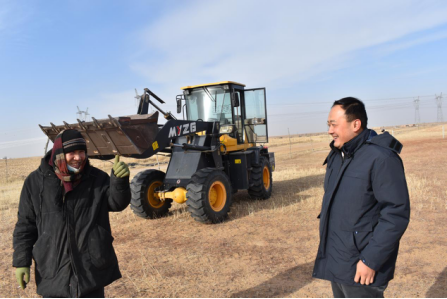

  “你們接電的速度真快啊,不僅為我家免費裝電表,還幫忙檢查農用機械,幫我實實在在地解決了用電問題。”12月4日,朝日格圖對李平的高效協調能力和辦理送電效率豎起了大拇指。

  12月5日,10千伏913白山羊場線全線貫通,朝日格圖的新家里第一次亮起了電燈。在李平的全力溝通協調下,通向朝日格圖家的送電線路從開工到建成僅用時6天,再一次生動地展現了“蒙東速度”。

  采用新技術,積極打造優質工程

  長城、國能上海廟工程地處毛烏素沙漠邊緣,沿線以荒漠沙丘為主,沙漠風蝕、風沙侵移、風沙堆積等情況成為危及輸電線路安全的重要隱患。

  為了做好輸電線路防風固沙工作,李平憑借多年的建設管理經驗,在初設階段便提出了防風固沙專項設計要求,并與工程設計單位充分探討,結合運輸條件和地形地質,最終敲定了裝設防風固沙柵欄的方案。在施工過程中,李平靠前指揮,親自監督檢查柵欄埋深和綁扎工藝,竭力排除可能產生的安全隱患。


李平帶頭設計研究安裝防風固沙柵欄,保護輸電鐵塔免遭風沙侵移損壞。

  素有“心靈手巧”之美稱的李平,還有另外一項管理創新。在工程建設中,李平要求各參建單位嚴格落實國家電網公司全過程機械化施工要求,優化施工工藝,在各施工階段采用旋挖鉆機成孔、流動式起重機立塔、智能化張牽設備放線等施工方法。其中針對沙漠特殊地形采用的流動式混凝土攪拌裝載一體機澆筑保護帽技術,是國網蒙東電力的首次成功創新應用,現場攪拌避免了長途運輸產生的離析分層、水泥漿流失、坍落度值變化、過早初凝等問題,在確保質量的前提下,大幅提升了保護帽澆筑工藝水平,實現了機械化施工作業無死角、全覆蓋。

  經核算,流動式混凝土攪拌裝載一體機的投入使用,每基鐵塔保護帽基礎施工可減少投入4人,施工速度較傳統商砼運輸澆筑法提高30%,累計為長城、國能兩項能源保供工程減少投入工人24人、節約工期21天,為工程按期投運奠定堅實基礎。


長城、國能上海廟工程首次創新采用流動式混凝土攪拌裝載一體機澆筑保護帽技術。

  目前,長城、國能上海廟工程均已全線貫通,全面開展分段驗收工作。與此同時,國網蒙東電力貫徹落實國家能源發展戰略,同步推進匯能長灘電廠1000千伏送出工程、國電長灘電廠500千伏送出工程等6項國家能源保供重點工程建設。李平只是電網工程建設戰線上的一員,仍有數以萬計的基建人員,為構建內蒙古能源電力互聯網,暢通內蒙古綠色電力雙循環,助力實現“雙碳”目標做出積極貢獻。

  據悉,6項國家能源保供重點工程竣工投運后,每年可向京津冀魯?shù)貐^(qū)輸送電量約1100億千瓦時,有效促進內蒙古自治區經濟社會發展,提高資源開發利用率,切實增強華東、華北地區電力供應保障能力。(作者:牟晨東、劉喆 攝影:范新陽 )
