91亚洲成色精品一区二区三区,精品无人乱码一区二区三区日韩,新生精品污WWW一区二区三区,中文乱码精品一区二区三区视频,天天综合人人精品视频一二三区,天天综合久久一二三区同性,欧美综合久久一二三YY,欧美成在一区二区三区久久综合
當前位置: 首頁 > 電網 > 電網建設

新疆750千伏巴州—鐵干里克—若羌輸電線路工程高效推進

國家電網報發布時間:2024-06-07 15:02:35  作者:張加德 顧妙淼

  5月27日傍晚,在新疆庫爾勒市尉犁縣興平鎮荒無人煙的塔克拉瑪干沙漠邊緣,一基鐵塔在陽光下熠熠生輝。塔下的場地上有吊機、線盤、張力機、遠程操作箱等放線設備,30多名施工人員正布置張力場。他們有的整理鋼絲繩,有的往張力機磨盤上纏牽引繩,有的安裝絞磨。一臺挖掘機正在挖坑。旁邊挖好的坑深兩米多,施工人員將地錨放進坑底,沿邊緣處開出坡槽為鋼絲繩留出斜角使之直線受力,等處理完后挖掘機再將深坑回填。

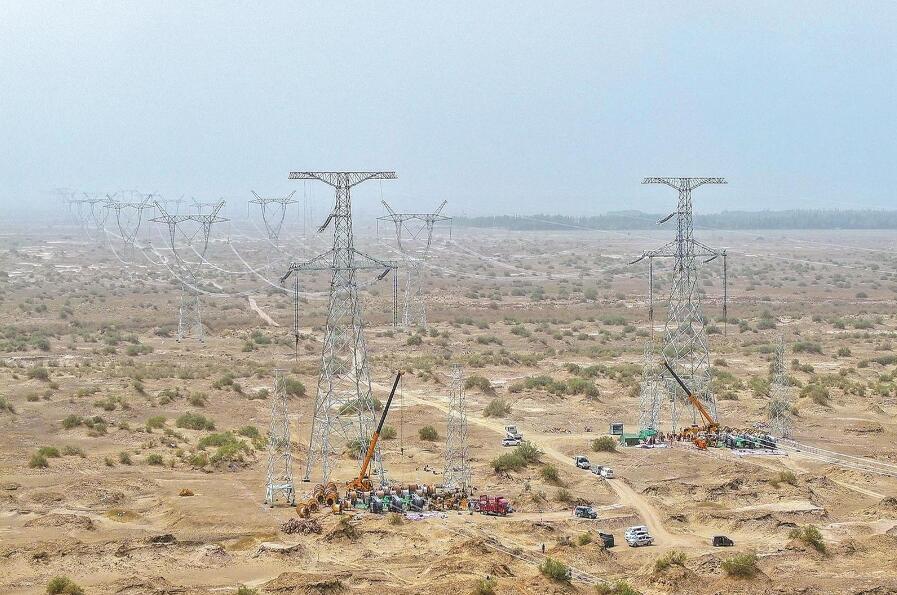

5月23日,在750千伏巴州—鐵干里克—若羌輸電線路工程1標段建設現場,施工人員架設導線。史俊 攝

  這是江蘇省送變電有限公司承建的750千伏巴州—鐵干里克—若羌輸電線路1標段左線路105號~115號塔牽張段的張力場。施工隊長湯堅介紹,這里表層是黃沙,下面全是石塊,地鉆根本打不下去,為了給張力機和絞磨“生根”,只能埋設地錨。

  巴州—鐵干里克—若羌輸電線路工程是750千伏環塔里木盆地電網的重要組成部分,投運后可有力支撐新疆電網第三交流外送通道建設,推進新疆電網和青海電網互聯,進一步提升電力外送能力。工程1標段線路起自750千伏巴州變電站,止于尉犁縣光伏產業園北,按兩條單回路并行架設,合計長130.88千米,新建鐵塔294基,于2023年5月9日開工,預計今年7月底架通。

  在沙漠里,太陽鏡、口罩、帽檐加寬的安全帽、厚工作服和水是施工人員的“標配”。沙漠里紫外線特別強,如果不戴墨鏡,一會兒眼睛就什么也看不見了。有時一陣風吹過來,不戴口罩滿嘴都是沙子。這里氣候干燥,人體水分蒸發特別快,現場必須準備大量的水。

  1標段線路需跨越15條220千伏線路、21條110千伏線路及1條高速公路、1條電氣化鐵路,跨越施工量占巴州—鐵干里克—若羌輸電線路工程跨越施工量的90%以上??缭?10千伏及以上帶電線路屬于二級風險作業,安全壓力大。為此,施工項目部決定應用無人機搭設安全網。

  1標段左線路105號~115號塔放線檔跨越2條220千伏、1條110千伏線路。施工前,項目部先用無人機帶著直徑6毫米的迪尼瑪初引繩飛過跨越處,然后用6毫米初引繩牽引直徑12毫米的迪尼瑪繩,再逐級牽引18毫米迪尼瑪繩、16毫米鋼絲繩、20毫米鋼絲繩,直至最后將直徑28毫米的鋼絲繩牽過去。這個過程要重復三次,最后把安全網固定在跨越線路上方的三根28毫米鋼絲繩上,封網才算完成。每次封網,無人機要飛14個來回。

  施工人員除了要解決跨越多的難題,還面臨著特殊地形帶來的考驗。

  1標段有74基塔位于山上,每基塔組立前都要平整道路、夯實場地,搭設索道運輸材料。有的塔位沒有場地堆放塔材,施工人員就邊運輸邊組裝邊起吊。因場地限制,部分鐵塔無法在地面組裝塔材,施工人員就采取“插蠟燭”的方式一根一根吊裝塔材,在半空中組裝。

  位于山頂?shù)挠一芈?0號塔是組立難度最大的一基塔。塔的一側臨近110千伏魯克索線,另一側是斜坡。塔高88.4米,重70噸,與帶電線路水平距離55米。在2023年12月立塔前,施工項目部反復勘查現場,驗算帶電距離,組織人員在魯克索線與樁位之間用挖機平整出一塊場地停放吊車。立塔過程中,項目部安排專人全過程監控吊臂移動,結合吊車參數控制每吊重量,最終順利完成了鐵塔組立任務。

  距40號塔直線距離約6千米處是一片沼澤,1標段有4基塔位于這里。“豐水期沼澤有好幾米深。”施工項目經理顧逸佳說,這4基塔的基礎施工是在2023年8月進行的,那時正值豐水期,現場都是淤泥,根本沒有路。施工人員拉來大石塊、碎砂石鋪墊,再鋪上兩層鋼板?;A(chǔ)澆制的時候,他們也用這種方法先鋪出一大塊施工場地。鉆孔時,施工人員必須先用鉆機鉆透13米的淤泥層,將鋼板籠下到孔的四周以防止坍塌,然后再向下將硬化巖石層鉆達設計深度27米。立塔的時候又遇到了問題:抱桿拉線無法生根,吊車也無法進入。項目部鋪出場地停放吊車,并加鋪鋼板,先計算出最大吊重,加在吊臂上讓吊車停置兩天,確認安全后再起吊施工。“為了做好環保和水保工作,施工結束后,我們又將鋪路的大石塊、砂石全部挖出來運走。”顧逸佳說。

  目前,該工程1標段基礎施工、組塔已全部完成,架線完成55%。(張加德 顧妙淼)


評論

用戶名:   匿名發表
密碼:
驗證碼:
最新評論0
91亚洲成色精品一区二区三区,精品无人乱码一区二区三区日韩,新生精品污WWW一区二区三区,中文乱码精品一区二区三区视频,天天综合人人精品视频一二三区,天天综合久久一二三区同性,欧美综合久久一二三YY,欧美成在一区二区三区久久综合
