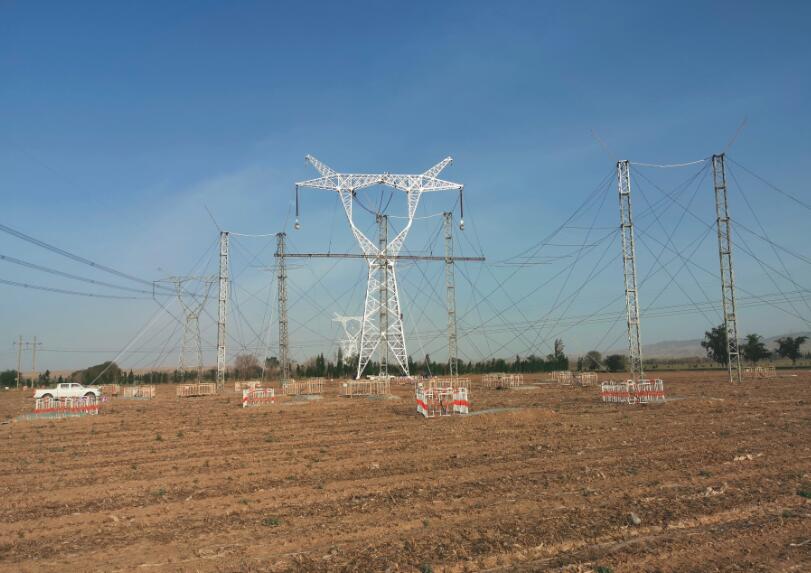

中國電力網訊 5月22日,隨著G108場地3臺雙線張力機緩緩停車,由內蒙古能源集團送變電公司承建的鳳凰-亞中II回750千伏線路工程(I標段)首個架線段G96-G108導、地線順利展放完成。

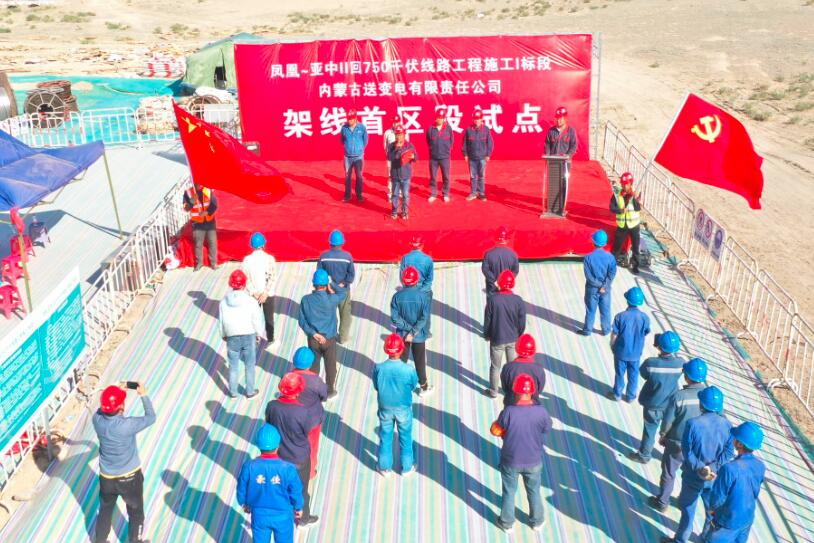

該標段起于瑪納斯縣已建鳳凰750 千伏變電站,止于G122號桿,全長55.3千米,新建鐵塔128基。本標段共劃分為11個放線段,首檔架線區段設在G96#-G108#放線段,區段長度6.06千米,放線段內帶電跨越110千伏線路1處,其他跨越11處。在組織此次架線施工過程中嚴格執行風險初勘要求,制定專項帶電跨越方案,組織專家論證并順利評審通過。5月18日G96-G108首區段架線試點儀式在新疆呼圖壁縣大豐鎮聯豐村成功舉行,在施工現場嚴格執行專項帶電跨越方案等,同時落實各項技術要點和安全措施,為后續架線施工規范了施工模式,明確了每道工序的安全、質量控制點和標準。
該標段于2021年4月16日進行基礎首基試點,2022年5月7日126基可組立鐵塔全部組立完成,占比98.44%。計劃于2022年10月20日完成全部架線施工。該標段跨越共計112處,其中,主要跨越電氣化鐵路1次、高速公路1次、國道1次、750千伏線路1次、220千伏線路9次、110千伏線路13次;是整條線路中跨越最多、跨越難度系數最大的標段,共梳理出二級風險43處。
自2022年3月20日復工以來,該公司所屬送電第一工程處為施工現場增派精兵強將,助力攻堅作戰。項目部精心組織、周密部署、提早準備,嚴格按照新疆電力公司新要求,有序組織新進場施工人員三級教育培訓,培訓達到40課時;依據國家及行業規范、標準和設計圖紙,做好三級自檢;嚴格按照“三算四驗五禁止”選用工器具,加強施工機具、安全防護用具等的自檢自查工作,5月15日順利通過運行單位及質監站的驗收進入架線施工。
在架線施工過程中,該公司嚴格執行施工現場重大及高風險作業分級帶班制度,項目部嚴格質量工藝全過程管控,通過技術驗算和有針對性的安全措施,確保工程安全順利推進。同時,在國網全面實施“三跨”作業新規、大力推廣數字化牽張設備應用于張力放線施工的大背景下,該公司所屬機械租賃工程處率先在本標段使用數字化牽張設備進行張力放線,較傳統張力放線節省了現場放線作業、護線的施工人力,實現了施工現場安全管控的精細化,降低了現有跨越作業的施工安全風險,為推廣“四新”技術做出了示范。
鳳凰-亞中II回750千伏線路工程是新疆電網南北互濟、東西互供的重要樞紐工程。工程建成后,將有效提高烏昌電網供電可靠性和抗風險能力,有效降低新疆電網負荷中心的停電可能性,充分減小全網的系統運行風險,可為烏昌負荷中心提供更加堅強可靠的用電保障,對于促進新疆特別是烏昌地區的經濟發展,維護社會穩定具有十分重要的意義。(李東海 韓志 梁浩)
