新華社成都10月21日電(記者張海磊、高博楊、王曦)負重20多斤,在距離地面100多米的銀白色導線上,克服導線晃動,走線檢修……在四川省雅安市天全縣喇叭河鎮,國網四川電力送變電建設有限公司輸電二公司的巡檢人員羅正雄和同事們正克服雨水多、時間緊、高海拔山區高空作業風險大等困難,抓緊開展電力高空作業。

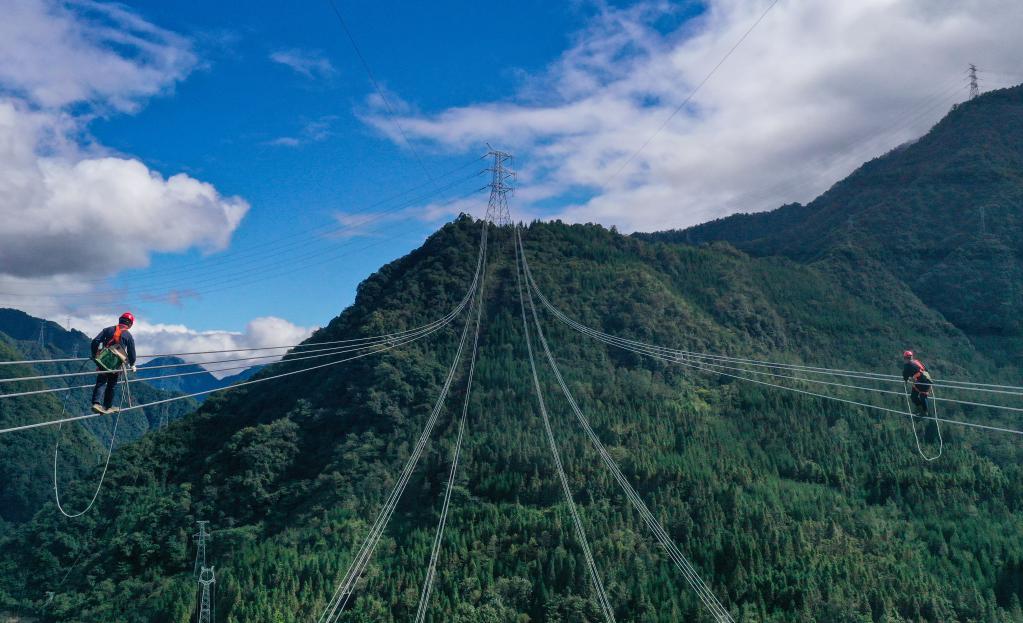

10月18日,在四川省雅安市天全縣喇叭河鎮,技術人員在導線上進行質檢工作(無人機照片)。新華社記者 王曦 攝
近日,四川甘谷地至蜀州500千伏輸電線路改接工程進入到最后部分的架線施工階段。該工程作為四川電網超高壓骨干電網之一,是甘孜州地區電網的重要支撐,同時擔負著甘孜藏區水電送出的重任。
羅正雄的工作就是對已架好的線路進行巡檢,消除隱患。他一般先從爬鐵塔開始,檢查每一個螺栓、金具、絕緣子和每根導線,如果在導線上發現毛刺,還需要用砂紙磨掉。“在陶瓷的絕緣子上行走最危險,就怕雨天腳下滑。”他說。

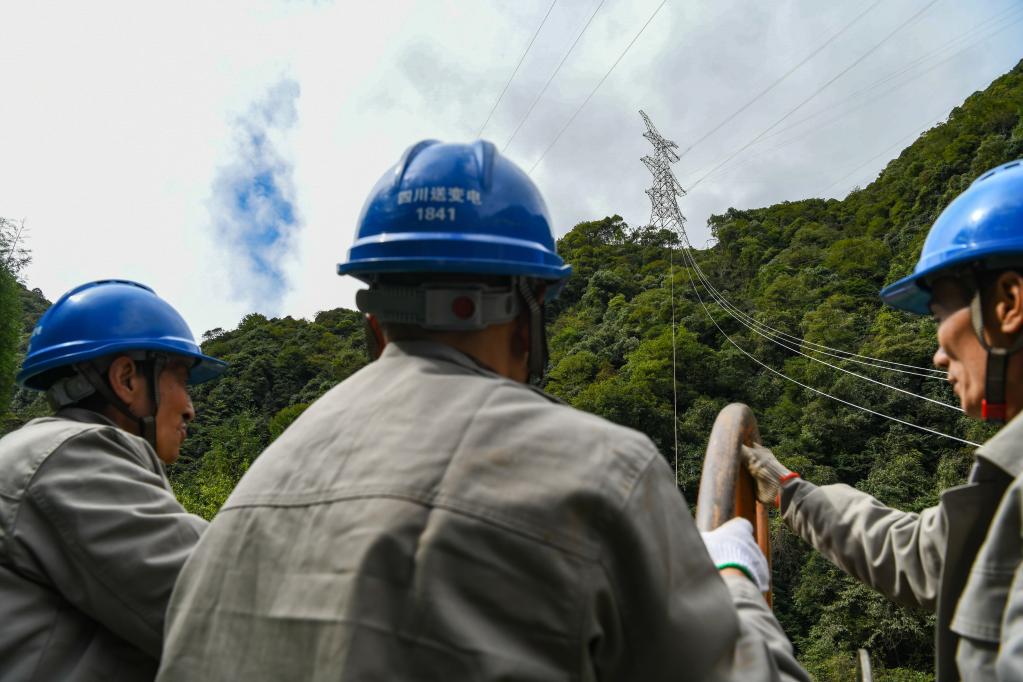

10月18日,在四川省雅安市天全縣喇叭河鎮,技術人員在操作駐架車回卷三級導引繩。新華社記者 王曦 攝
今年38歲的羅正雄從工作第二年起就開始爬塔走線,他至今難忘第一次的“破膽”經歷。“站在100多米處抬頭看天,天是轉的,愣是閉上眼才敢站上去。”他回憶道,走到導線中間最害怕,因為風大,晃動也最強烈。如今,已經走了17年線的羅正雄在100多米的高空中“如履平地”。
四川甘谷地至蜀州500千伏輸電線路改接工程的1、2標段位于二郎山片區,這里惡劣的自然條件給輸電線路運維工作帶來極大挑戰,工作人員常常需要“戰天斗地”。
這是10月18日在四川省雅安市天全縣境內拍攝的電網線路。新華社記者 王曦 攝
據國網四川電力送變電建設有限公司輸電二公司經理楊忠友介紹,二郎山片區氣候惡劣,天氣變化快。最高施工海拔達3100米,立體氣候明顯,常年高寒。另外,這里降雨多,植被茂盛,上次巡線走的路,很快就被植被覆蓋。有時,電力巡線員需要手持砍刀邊開路邊走,有的山體坡度達到70度。“感覺鐵塔就在眼前,走路過去卻要一兩個小時。”羅正雄說。
其實,除了百米高空走線的羅正雄外,地面上的建設者們同樣面臨巨大挑戰。
由于山高路遠,往返不便,為了節省單邊近3小時的山路,2020年5月,電力鐵塔基礎施工隊在山上搭建起簡易帳篷,一住便是半年。山上常年雨霧環繞,無飲用水,無可用電,很多地方運輸物資也只能靠索道。
2020年的冬季,一基耐張塔的導線因為冰雪侵蝕導致斷線。在搶險物資運輸中,電力工人將幾百米的導線盤成近百斤重的小圈,一人一圈,扛在肩上,在陡峭的雪路上你摔我絆,一步三滑,跌跌撞撞地運上山。高空作業人員分成幾組,輪番上塔工作,搶險結束后,他們迎風一面的衣服都凍成了冰塊。
據了解,該工程線路總長約99.8千米,途經甘孜州瀘定縣和雅安市天全、蘆山縣,目前已完成全線基礎澆筑、鐵塔組立,架線完成總架線長度的94%。
評論
