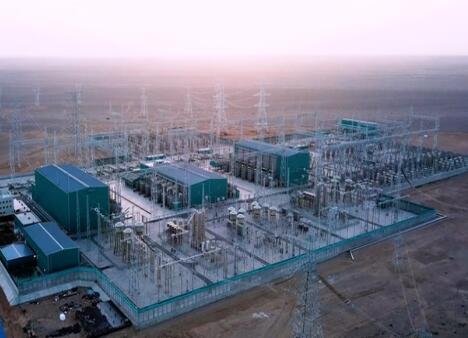

3月16日,內蒙古自治區鄂爾多斯市準格爾旗魏家峁鎮,春光明媚,空氣清新。在1000千伏蒙西—晉中特高壓交流工程(內蒙段)12號塔作業現場,蒙東電力建設分公司15名施工人員經過測溫、消毒等防疫程序后,進入現場開始地面組塔作業。
蒙西—晉中特高壓交流工程(內蒙段)包括擴建1000千伏蒙西變電站和8.9千米同塔雙回線路兩項工作。國網內蒙古東部電力有限公司負責同塔雙回線路19基鐵塔的工程建設和管理任務,該工程2019年3月開始進場施工。
國網蒙東電力統籌推進疫情防控和服務經濟社會發展工作,落實國家電網有限公司“一個提高、六個強化”要求,推動包括蒙西—晉中特高壓工程(內蒙段)在內的電網項目復工開工。該公司加強重點部位關鍵環節管控,做到防疫措施、物資供應保障和監管責任到位,確保5月底該工程全面竣工。
“復工前,線路工程土建工程基坑開挖和基礎澆筑均完成18基,完成工程量的95%;鐵塔組立完成13基,完成工程進度68%;架線完成2×1.308千米,完成線路全長的15%。”蒙東電力建設分公司項目二部主任趙德輝介紹。
國網蒙東電力強化蒙西—晉中特高壓交流工程(內蒙段)防疫措施到位,把好復工人員返崗的健康檢查關、篩選上崗關、安全生產關;分層分級對接各級政府部門,依法依規、及時高效辦理相關行政許可及用地手續。該公司強化工程建設物資供應保障,暢通物資采購綠色通道,靈活應用協議庫存、專車批次等采購模式,滿足工程建設物資需求。同時,該公司強化工程建設監管責任落實到位,持續壓緊壓實安全責任,嚴抓工程建設質量,落實基建標準工藝要求,嚴控設備現場安裝工藝,抓實現場實測實量和隱蔽工程管理,實現基建向生產的零缺陷移交。
