5月27日,國網重慶江津供電公司項目管理中心和物資部的國家電網紅巖(江津運檢)共產黨員服務隊員來到220千伏龍井變電站,對江津先鋒鎮儲能項目間隔擴建到貨的設備進行驗收。這是該公司服務江津首個儲能項目建設的縮影。
國網重慶江津供電公司員工在吊裝設備。王化全攝
江津先鋒儲能項目位于重慶市江津區先鋒鎮繡莊村付家店筍溪河旁。項目新建新型集中式儲能站一座,占地面積約40畝,采用1回220千伏架空線路接入220千伏龍井變電站,擴建220千伏龍井變電站對應間隔一個,是重慶市2024年迎峰度夏電力保障重大項目。

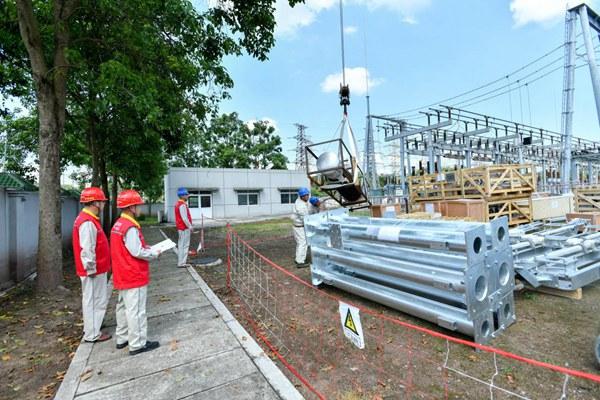

國家電網紅巖(江津運檢)共產黨員服務隊員在進行設備驗收。王化全攝
為配合該項目建設,國網重慶江津供電公司超前謀劃,提前介入物資供應各環節,研究制定專項物資保供應方案,全力做好物資供應保障工作。項目管理中心和物資部提前了解項目設備需求,在訂單還沒有生成,合同沒有最終生效的情況下,提前聯系供應商進行圖紙和技術確認,在履約合同簽訂后第一時間明確發貨日期;該公司強化物資配送管理,密切跟蹤供應商排產和到貨情況,準確掌握施工節點,對到貨、領用等各業務環節實時把控,切實做好物資供應保障;該公司還協調重慶市電力公司系統單位緊急調撥了交流三相隔離開關、20千伏SF6瓷柱式斷路器、220千伏三相隔離開關、電容式電壓互感器、線路保護等設備,目前物資已全部到達施工現場,比原定交貨期提前了20天,滿足了施工進度要求,以確保工程順利推進和提前投運。

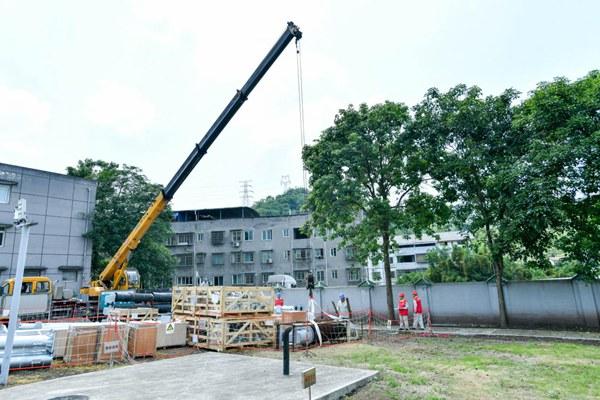

設備吊裝現場。王化全攝
下一步,該公司將深化“供需聯動”,積極響應項目單位需求,牢固樹立服務意識,為公司的安全生產、工程建設保駕護航。(王化全、朱艷)
